SK하이닉스‘용인 클러스터’르포
4개 팹-50여개 소부장 기업 등… 126만평 신도시급 규모로 건설
2027년 5월 1기 팹 가동 목표
7세대 HBM4E,HBM5 등 생산 예정
● “현 기준 국내 최대 공사 현장”

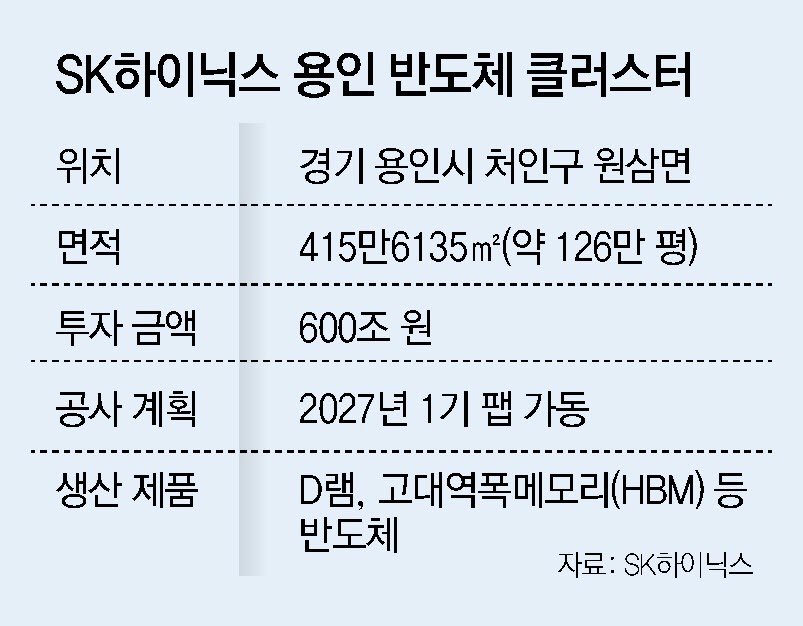

원삼면 독성리와 죽능리 2개 리에 걸쳐 조성되는 SK하이닉스 용인 반도체 클러스터는 415만6135㎡(약 126만 평) 규모다.공사를 담당하는 SK에코플랜트 관계자는 “현 기준 국내 최대 규모의 공사 현장”이라며 “웬만한 신도시 하나를 만들 수 있는 규모”라고 말했다.1기 신도시 중 산본 신도시(약 420만 ㎡)와 비슷한 규모로,차량으로 클러스터를 한 바퀴 도는 데 10분 정도 걸렸다.

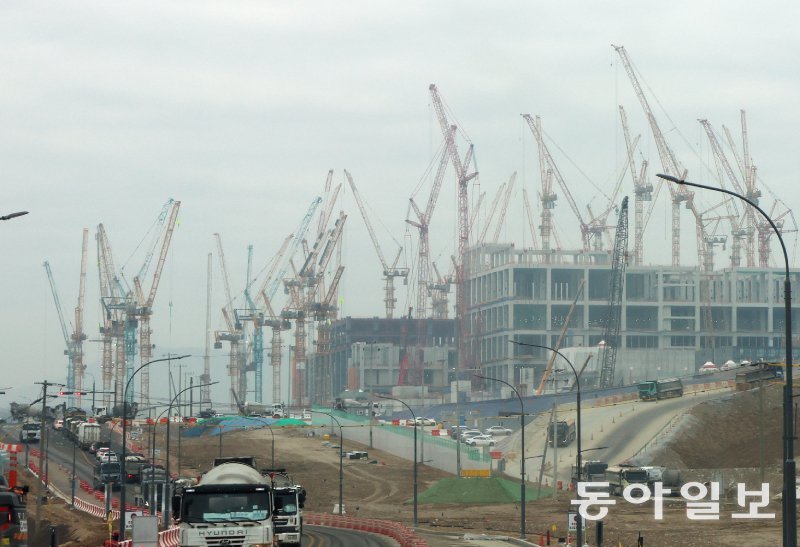

A용지에 들어설 총 4개 팹(Fab·공장) 중 1기 팹 건설이 진행되고 있었다.1기 팹은 6개의 클린룸(청정실)으로 설계됐는데,현재 그 절반인 3개 클린룸만 짓고 있다.용인 팹 하나가 SK하이닉스가 충북 청주에 최근 증설한 M15X 팹 6개와 비슷할 만큼 규모가 크다.대형 타워크레인 20여 대가 쉼없이 움직이며 건축 자재를 날랐다.SK에코플랜트 관계자는 “통상 아파트 한 동을 지을 때 크레인이 한 대 들어간다”며 “(1기 팹이) 그만큼 규모가 큰 현장이라는 의미”라고 말했다.
1기 팹이 완공되면 50층 아파트와 비슷한 높이 150m짜리 건물이 된다.SK하이닉스는 2027년 1분기(1∼3월) 시운전 후 같은 해 5월 1기 팹 클린룸을 열 계획이다.SK하이닉스는 반도체 수요에 따라 4기 팹까지 건설할 예정이다.SK하이닉스는 이곳에서 2027년쯤 출시될 것으로 예상되는 7세대 고대역폭메모리(HBM)인 HBM4E뿐 아니라 HBM5·HBM5E,커스텀 HBM 등을 만들 예정이다.
● 2기 팹 가동 전력까지 확보
해당 반도체 클러스터의 전력,용수,터 다지기 등 인프라 공정은 지난달 말 기준 75% 정도 진행됐다.공사 현장 중앙에는 한국전력의 통합 변전소 건물이 서 있다.이 건물은 반도체 클러스터에서 6㎞ 떨어진 신안성변전소에서 끌어온 전력을 보내주는 역할을 한다.현재 하이닉스는 2기 팹까지 가동할 수 있는 전력을 확보했다.SK하이닉스 관계자는 “전체 전력 5.8GW(기가와트) 중 2.8GW를 신안성변전소에서 끌어올 것”이라고 설명했다.
공급받는 전력은 지하 40m에 터널을 뚫어 케이블을 매립하는 지중화(地中化) 방식을 택했다.SK하이닉스 관계자는 “비용과 시간이 몇 배로 들지만 원활한 공사 진척을 위해 택한 방식”이라고 말했다.케이블 설치 완료 시점은 내년 9월로,이때 첫 전력을 공급받는다.
물은 경기 여주시에 있는 남한강 여주보에서 끌어온다.현재 약 37㎞의 관로를 매설하는 공사가 진행 중이다.공사가 끝나면 하루에 26만5000t의 용수를 공급받게 되는데,소이카우보이 바카라이는 인구 110만 명인 용인시 수도량의 80%에 해당된다.
SK하이닉스는 당초 용인 반도체 클러스터 조성에 약 120조 원을 투자하겠다고 밝혔다.하지만 글로벌 시장에서 반도체 기술 패권을 쥐겠다는 최태원 SK그룹 회장의 의지가 반영되면서 투자 규모가 약 600조 원으로 늘었다.SK하이닉스 관계자는 “용인 반도체 클러스터를 단순한 산업단지가 아니라 한국 반도체 경쟁력을 높이고 소부장 산업의 상생과 혁신을 이끄는 핵심 허브로 키울 것”이라고 말했다.
